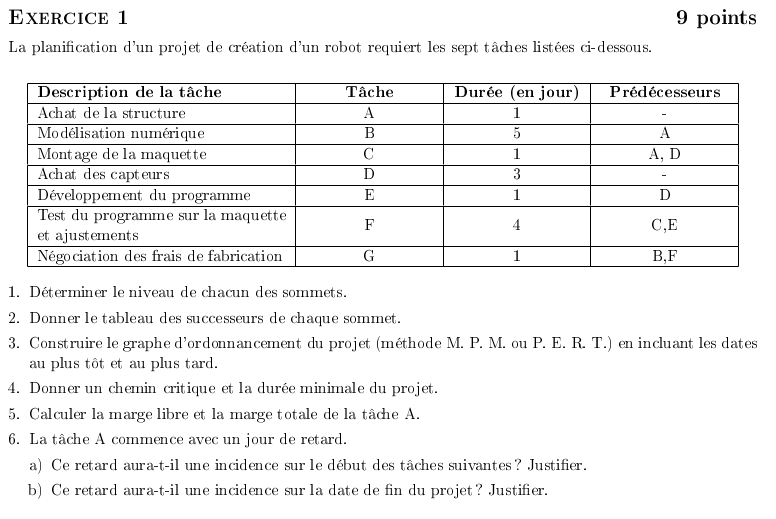

1. A et D sont de niveau 0 ; B,C,E de niveau 1 ; F de niveau 2 et G de niveau 3.
2. Table des successeurs :

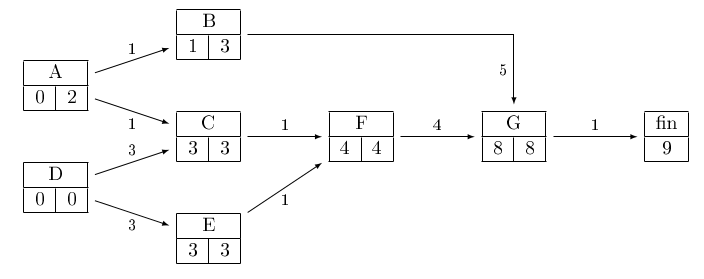

3. Graphe MPM :
4. Il y a deux chemins critiques : DCFG et DEFG et la durée optimale du projet est de 9 jours.
5. La marge totale de A est de 2 jours et sa marge libre de 0.
6. a) oui, cela pénalise B (marge libre de A nulle)
6. b) non, cela ne pénalise pas le projet (marge totale de A = 2 > 1)

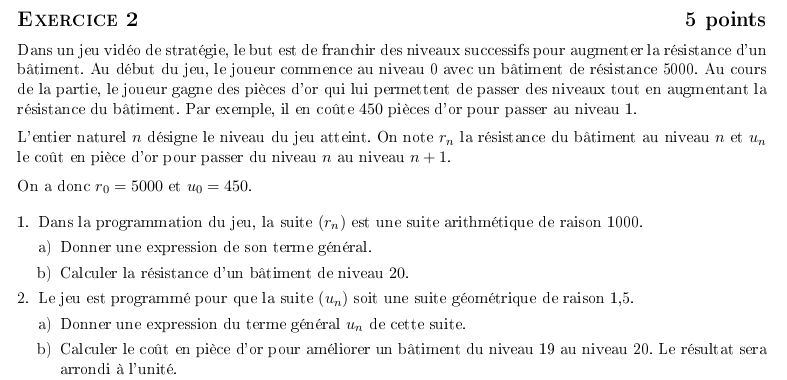

exercice 2.
1. a) 1. b) Cette résistance vaut :
2.a) 2. b) Ce coût vaut pièces d'or.
3. a) Ce coût total vaut : pièces d'or
3. b) On cherche le plus grand entier n tel que
c'est à dire
cela donne : puis
donc n = 15 et on peut améliorer le bâtiment jusqu'au niveau 15.
exercice 3.
1. a) 1 , 3 , 5
1. b) zéro
2. a) (0100101)
2. b) Deux mots différents ont deux codes différents.
3. a) 3. b) m = (0100)
4. et donc l'erreur est sur le 3 e bit
le mot initial était (1110010).
Publié par malou/matheuxmatou
le
ceci n'est qu'un extrait
Pour visualiser la totalité des cours vous devez vous inscrire / connecter (GRATUIT) Inscription Gratuitese connecter
Merci à matheuxmatou / malou pour avoir contribué à l'élaboration de cette fiche
Désolé, votre version d'Internet Explorer est plus que périmée ! Merci de le mettre à jour ou de télécharger Firefox ou Google Chrome pour utiliser le site. Votre ordinateur vous remerciera !
